31 июля 2018 в 17:19

Готовь сети летом

Фото: Наталья Ларина
Владимирский филиал ПАО «Т Плюс» вложит в подготовку региона к новому отопительному сезону около 1 млрд рублей. На эти средства будут реконструированы тепловые сети, в том числе и магистральные трубопроводы, проведены предсезонные работы на Владимирской ТЭЦ-2 и в котельных. Как сообщают в компании, намеченный план подготовки объектов идет в строгом соответствии с графиком - гидравлические испытания прошли более 60% сетей.

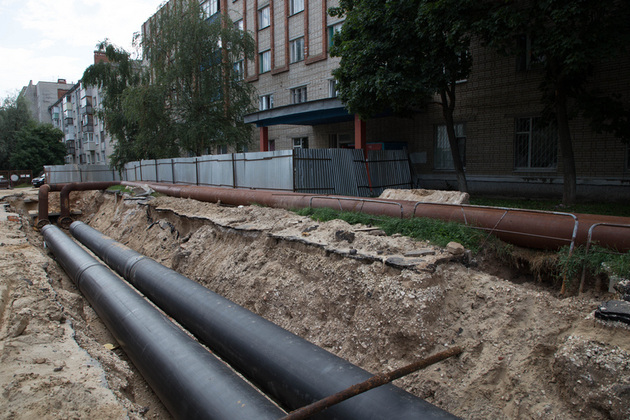

Согласно инвестиционной программе этого года более 20 млн рублей пойдет на реконструкцию магистрального трубопровода во Владимире в районе ул. 9 Января. Почти 400 метров сетей заменят на новые, что важно — российского производства. Стальные 700-миллиметровые трубы в пенополиуретановой изоляции и с системой контроля, позволяющей точно определить места повреждения, не вскрывая всю сеть, прослужат долго - до полувека.

К концу июля на объекте выполнено 80% монтажных работ. При этом, говорят представители компании, жители нескольких микрорайонов, зависящих от конкретной ветки, были лишены горячей воды всего на пару дней.

- На этом объекте мы применили ставший во Владимирской области традиционным метод шунтирования, то есть прокладки временного трубопровода (шунта). Благодаря шунту диаметром 500 мм и длиной 270 м (в однотрубном исчислении) горячую воду в домах в районе ул. 9 Января отключали на срок не более двух суток, - рассказал главный инженер Владимирского филиала ПАО «Т Плюс» Сергей Шикунов.

- В ближайшее время мы планируем делать обратное переключение и просим жителей отнестись к этому с пониманием. Горячая вода вновь поступит буквально через один-два дня.

Сразу после завершения монтажа и гидравлических испытаний на объекте начнется благоустройство территории: асфальтирование и озеленение. Как говорят в «Т Плюс», сделают больше и лучше, чем было до реконструкции. По проекту подрядная организация должна будет на ул. 9 Января восстановить более 2 тыс. м2 дорожного покрытия и тротуаров, 1,5 тыс. м2 газонов. Полностью завершить работы планируется к концу сентября. Как отметил Сергей Шикунов, благоустройство пройдет под контролем «Т Плюс», и если будут найдены нарушения или поступят обоснованные жалобы жителей, то подрядчики устранят проблемы в рамках гарантий, предусмотренных договором.

Ремонтная кампания завершится до начала отопительного сезона. К 1 октября будет выполнено 90-95% запланированных работ - в зиму, утверждают во Владимирском филиале ПАО «Т Плюс», владимирцы войдут с исправными сетями.

А В ЭТО ВРЕМЯ

В рамках программы «Re: Конструкция-2018» ПАО «Т Плюс» в областном центре проходит реконструкция еще одного магистрального трубопровода - на Октябрьском проспекте. Сейчас идут работы недалеко от Арбитражного суда, потом они продолжатся и на улице Дворянской. Специалисты заменят километр магистральных сетей и два километра разводящих. Чтобы жители близлежащих микрорайонов оставались с горячей водой (отключения горячего водоснабжения будут производиться только на время выполнения технологических «врезок»), на этом объекте также применяется метод шунтирования.

^
Нашли опечатку в тексте? Выделите её и нажмите Ctrl + Enter.
5 минут назад Во Владимирской области система «Стрелец-мониторинг» предотвратила пожар в школе
В Новоалександровской общеобразовательной школе в Суздальском районе вечером 28 марта сработала пожарная сигнализация. Сигнал в 19:30 передал программно-аппаратный комплекс «Стрелец-мониторинг». Как сообщил охранник, пос…
12 минут назад Группа ВТБ: олимпийские чемпионы выйдут на старт Югорского лыжного марафона
В Ханты-Мансийске на дистанцию 50 км Югорского лыжного марафона выйдут знаменитые олимпийские чемпионы – золотой призер Сочи-2014 по лыжным гонкам Александр Легков, бронзовые медалисты Иван Алыпов и Алексей Петухов, а та…
