У владимирских энергетиков лето-2023 остается «горячим»

Владимирский филиал ПАО «Т Плюс» продолжает масштабные проекты по замене теплосетей в областном центре.

Продолжается подготовка тепловой инфраструктуры города Владимира к отопительному сезону. Капризное лето добавило специалистам Владимирского филиала ПАО «Т Плюс» трудностей. Однако уже выполнены ремонты на более 2,5 км сетей – чуть менее четверти от планируемого объема. О том, как энергетики готовятся к зиме, рассказал Михаил Легоньков, заместитель главного инженера по обеспечению технического состояния Владимирских тепловых сетей.

Он отметил, что в этом году филиалом реализуется ряд дополнительных мероприятий в рамках ремонтной программы. Проходит капитальный ремонт тепловых сетей большой протяженностью.

- Первый подобный объект находится в мкрн Оргтруд, где заменили уже порядка 500 метров сетей ГВС. Планируем еще 200 метров заменить. Аналогичный проект будет реализован в микрорайоне Энергетик, - сказал он.

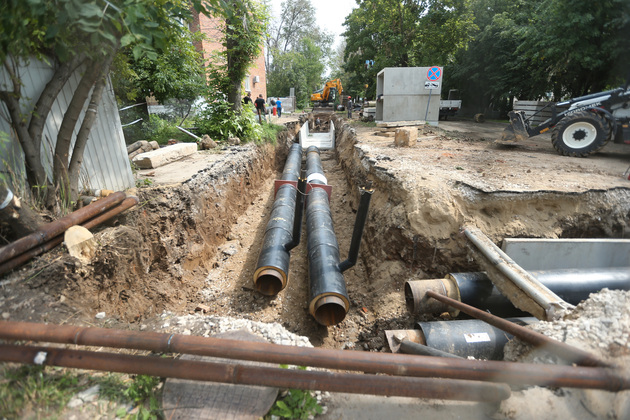

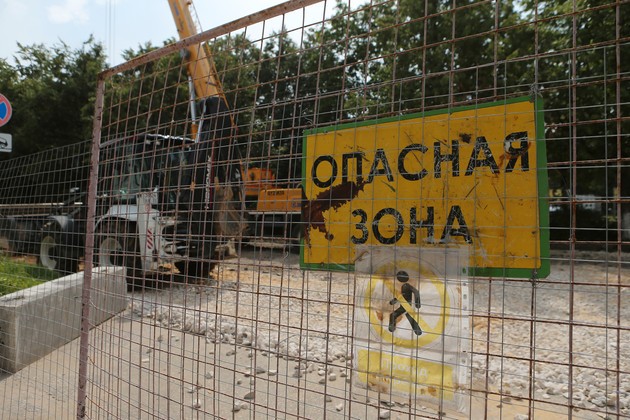

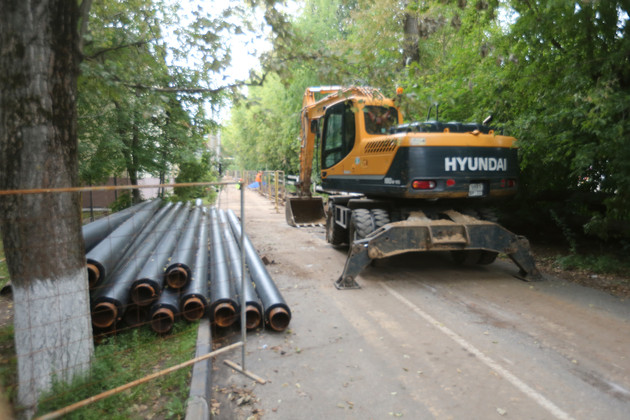

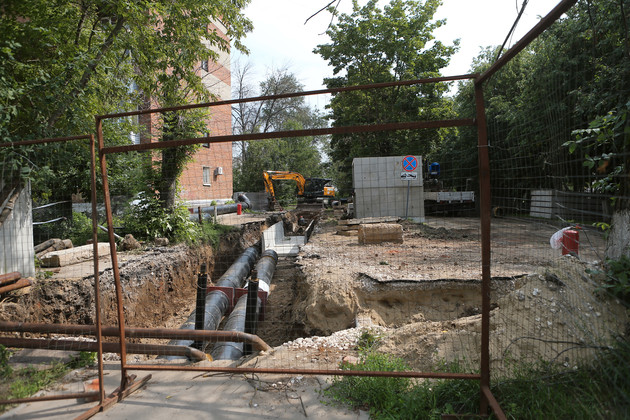

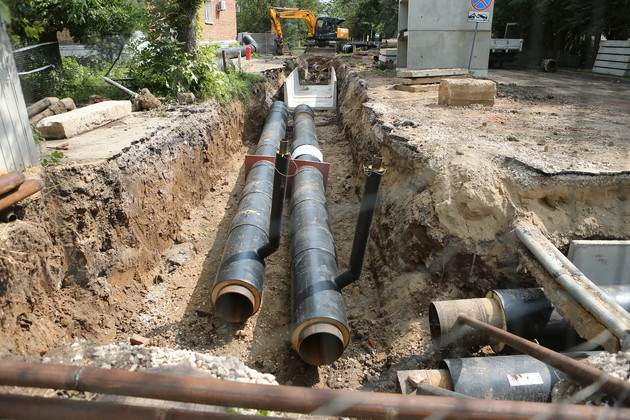

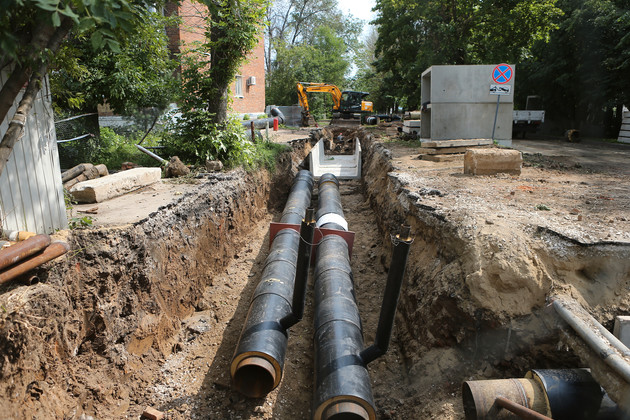

Сейчас идет замена сетей на участке между улицами Строителей и Горького. Объект сложный и трудоемкий. Но работа не прекращается, как только позволяет погода.

Технология укладки труб с антикоррозийным покрытием требует проведения работ в  сухую погоду. Подобных дней в нынешнем июне и июле было по пальцам пересчитать, но, как рассказали рабочие,  тепловики на часы не смотрят, стремясь завершить объект в срок.

Перекладка данного участка сетей  – часть долгосрочного проекта. В прошлом году специалисты компании провели перевооружение магистрального теплопровода на улице Чайковского. В планах следующего года – перекладка теплосетей от перекрестка с улицы Белоконской и проспекта Строителей до гостиницы «Золотое кольцо». Таким образом будет полностью обновлены магистральные тепловые сети на отрезке от Горького до Чайковского.

На улице Труда, Фейгина, Полины Осипенко, 1-я Пионерская, Погодина, 9 Января, Гражданская, Белоконской работа в текущем году также продолжается - проводятся монтажные и земляные работы.

Михаил Легоньков отмечает принципиально важный момент: ежегодные масштабные работы Владимирского филиала ПАО «Т Плюс» по замене теплосетевого комплекса во Владимире приносят позитивный результат. На распределительных тепловых сетях идет снижение показателя общего уровня износа, на магистральных – удалось также стабилизировать ситуацию.

- Мы добились того, что прекратился процесс старения, - говорит Михаил Павлович, - сети, где приближается срок износа, своевременно планируются к замене. Стараемся действовать на опережение. Такая планомерная работа позволяет нам в дальнейшем выйти на положительную динамику. Если говорить о сегодняшнем дне, то уровень износа магистральных трубопроводов не превышает 60 процентов и планомерно идем на его снижение, у распределительных этот показатель ниже - 50-55 процентов.

Ценно и другое: трубы советской эпохи меняют на современные в пенополиуретановой изоляции с системой оперативного дистанционного контроля. Эта система позволит своевременно определять повреждение трубопровода или полиэтиленовой оболочки, находить место дефекта и оперативного устранять.

Работы по перекладке сетей на стадии завершения на улицах Полины Осипенко и 1-я Пионерская. Там уже делают обратную засыпку траншей после укладки трубопроводов, а также благоустраивают территорию: укладывают асфальт, устанавливают бордюры и оформляют газоны.

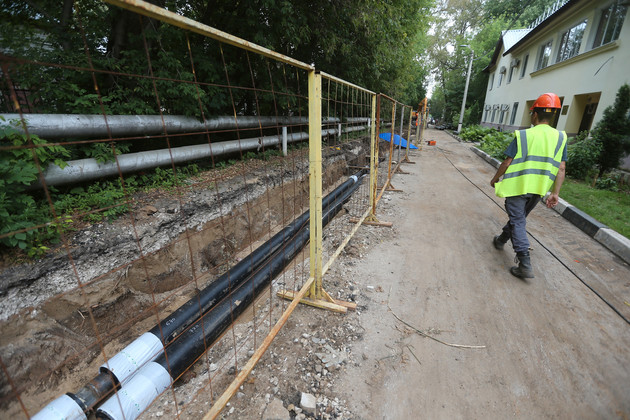

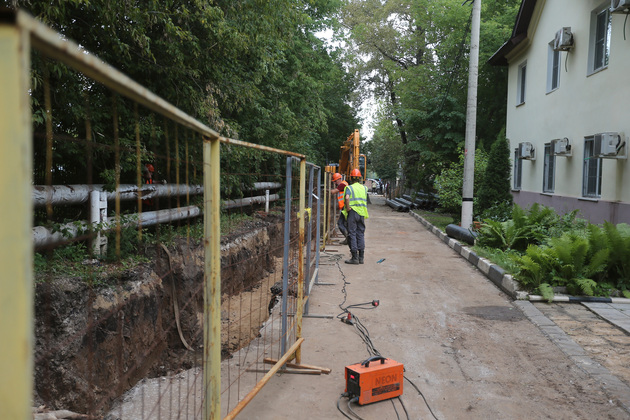

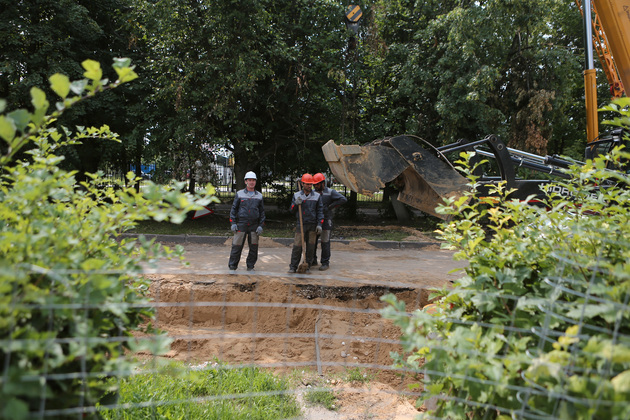

А вот на объекте в районе улицы Каманина, дом №31 работы еще много. Александр Синицын, мастер участка, рассказывает о сложностях этого участка. Здесь аккурат вдоль забора Центрального парка города идет воздушная тепловая сеть. Ее участок – около 200 метров – тепловики укладывают в землю.

- Работа трудоемкая, поскольку здесь приходится работать в достаточно стесненных условиях, - говорит он, - кроме того, в земле много кабелей, иногда даже не нанесенные ни на какие карты. Не везде тут может помочь и техника, поэтому доля ручного труда велика. Еще на месяц нам работы хватит, лишь бы погода сильно не подводила. Но, увидите, результат будет отличный – эстетический вид изменится, зеленым насаждениям ничего не будет мешать расти.

В рамках подготовки города к зиме проведено 74 % трубопроводов. Основная часть выявленных дефектов устранена , отметил Михаил Легоньков.

В числе завершенных плановых работ – замена изоляции. Восемь километров трубопроводов уже «переодеты». В котельных, на насосных станциях и на центральных тепловых пунктах также продолжаются работы.

- В рамках программы технического перевооружения реализуется 5 мероприятий на тепловых сетях и два – на котельных. В Юго-западном районе в котельной идет замена всех трех котлов. Устанавливается современное оборудование с высоким КПД. Работу котельной после реконструкции будет контролировать автоматизированная система. В котельная 301 квартала монтируется аналогичное оборудование, - говорит Михаил Легоньков.

Все мероприятия по реконструкции тепломагистралей завершатся к 31 августа.

^
Нашли опечатку в тексте? Выделите её и нажмите Ctrl + Enter.
7 минут назад Жители Владимирской области стали активнее тратить бонусы Спасибо на доставку продуктов
Жители сэкономили на таких покупках более 93 млн рублей
16 минут назад Большие штрафы за нарушения правил езды на самокатах одобряют 65% владимирцев
Штраф в 100 тысяч рублей за поездку на самокате вдвоем? Большинство экономически активных граждан поддерживают подобные жесткие меры, согласно опросу SuperJob, в котором приняли участие экономически активные горожане.

Для улучшения работы сайта и его взаимодействия с пользователями мы используем файлы cookie и сервис Яндекс.Метрика. Продолжая работу с сайтом, Вы даете разрешение на использование cookie-файлов и согласие на обработку данных сервисом Яндекс.Метрика. Вы всегда можете отключить файлы cookie в настройках Вашего браузера.
