Во всех муниципалитетах Владимирской области стартовал отопительный сезон

Во Владимире 16 октября на площадке ТЭЦ-2 прошла пресс-конференция по вопросу начала отопительного сезона во Владимирской области.

Министр жилищно-коммунального хозяйства Владимирской области Елена Семенова сообщила, что раньше всех системы отопления запустили  в Гусь-Хрустальном районе – с 23 сентября 2024 года, затем в Судогодском – с 30 сентября, далее в Вязниковском и Киржачском – с 1 октября. В большинстве муниципальных образований области отопительный сезон начался с 7 октября. Однако администрация Кольчугинского района приняла постановление о начале отопительного периода для социальных объектов чуть позднее – с 4 октября по заявкам руководителей учреждений, для жилого фонда и прочих потребителей – с 14 октября по графику.

К отопительному периоду подготовлено 1250 коммунальных котельных, 1,98 тыс. км тепловых сетей, 5,66 тыс. км сетей водоснабжения, 2,79 тыс. км канализационных сетей, 34,49 тыс. км электрических сетей.

Из областного бюджета в текущем году на подготовку к ОЗП направлено порядка 5,39 млрд рублей, в том числе - на строительство и модернизацию 8 котельных, 14 объектов водоснабжения и водоотведения, 22,9 км сетей теплоснабжения, 46,8 км сетей водоснабжения и 17,4 км сетей водоотведения. Кроме того в  2024 году в рамках 20 действующих инвестпрограмм в сфере теплоснабжения на строительство и реконструкцию 8 котельных и 3 ЦТП, 18,2 км тепловых сетей направлено 787,8 млн рублей . Один из крупнейших проектов – масштабная реконструкция системы теплоснабжения в Александрове. Работы по обновлению системы теплоснабжения проводятся и в городе Гусь-Хрустальный. В 2023-2024 гг. там было построено 6 котельных, модернизировано 6 центральных тепловых пункта и 20,7 км тепловых сетей.

– Всего за период с 2022 по 2024 год на модернизацию объектов коммунальной инфраструктуры из всех источников финансирования было направлено 12 803,21 млн рублей. На эти средства были построены и капитально отремонтированы 64 котельных, 41 объект теплоснабжения, 120,6 км тепловых сетей, 31 объект водоснабжения, 201,09 км сетей водоснабжения, 32 объекта водоотведения и 19,35 км сетей водоотведения, – подытожила министр. Она добавила, что снижение износа теплосетей с 58% до 53% в нашем регионе зафиксировано за последние четыре года.

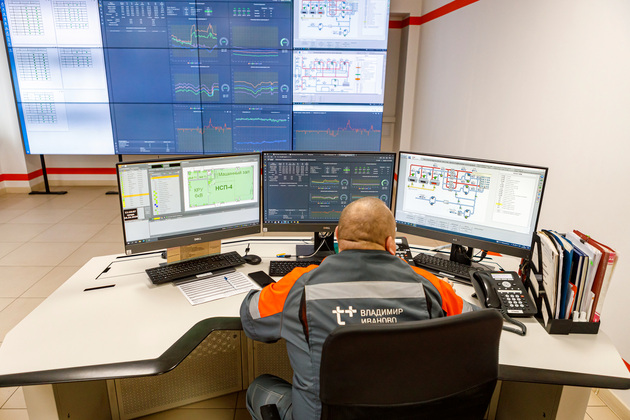

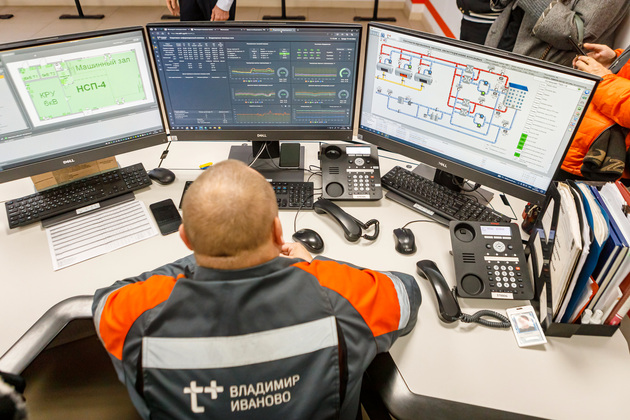

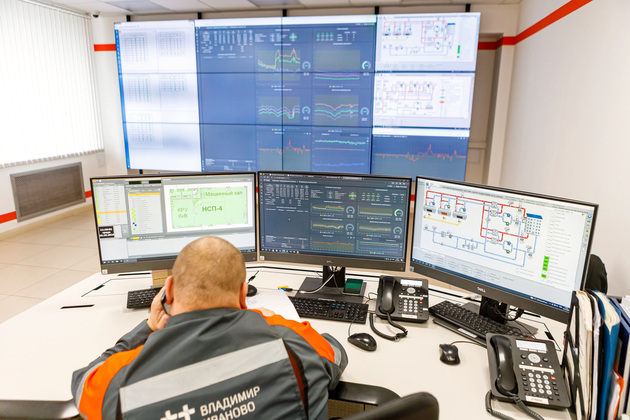

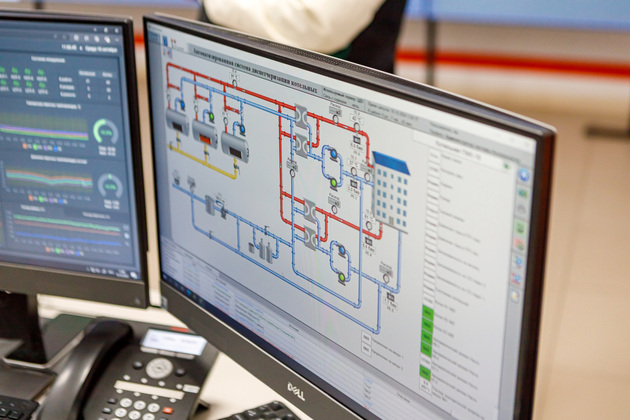

По состоянию на 8 утра 16 октября запущены в работу 293 котельные из 296. Все они запущены в сроки, установленные постановлениями ОМСУ о начале отопительного периода 2024-2025 гг. Заместитель генерального директора, технический директор ООО «Владимиртеплогаз» Андрей Ухов раскрыл подробности, как происходит запуск систем. По его словам, процесс достаточно длительный, технически сложный и трудоемкий, в котором участвует много организаций, в том числе управляющие компании.

– Процесс занимает по времени от двух-трех дней до двух недель. В каждом городе пуск по своему характеру уникально отличается друг от друга из-за технических нюансов. Я бы выделил четыре основных этапа. Первый – заполнение тепловых сетей, доведение давления до требуемого. Второй – пуск теплоносителя на циркуляцию, переход источника теплоснабжения на зимний режим работы и пуск дополнительного насосного оборудования. Этот этап обычно занимает от одного до трех дней, – рассказал Ухов. – Второй этап заканчивается установлением требуемого гидравлического режима тепловых сетей. Третий – постепенный прогрев теплоносителя – от 15 до 20 градусов в час. Этап занимает от 12 до 24 часов. Результатом этапа является выход источника тепла на требуемую по утвержденному графику температуру. Самый главный этап – непосредственно отопление потребителей, он же самый длительный.

Также замгендиректора ответил на вопрос, почему нельзя одномоментно открыть задвижки и пустить отопление сразу всем потребителям? Это чревато тем, что возникают какие-то внештатные аварийные ситуации, связанные с падением давления, остановками источников тепла на котельных, нарушением гидравлического режима и другие. В результате этого весь алгоритм надо начинать заново, из-за чего пуск отопительного сезона удлиняется.

Главный жилищный инспектор Владимирской области Елена Андреева рассказала, какие жалобы поступают на старте отопительного сезона:

- Проблема не в том, что во всем доме нет тепла, а в том, что по отдельным стоякам отсутствует отопление. Даже в квартире есть отопление, а в какой-то комнате его нет. В жилищную инспекцию поступают обращения, когда потребитель понимает, что до него не дошло отопление, то есть, в доме оно есть, у соседей есть, а у него нет. Обращения у нас есть ежегодно, именно по отоплению мы открываем всегда «горячую линию». Если сравнивать с началом отопительного периода в прошлом году, то по сути количество обращений аналогичное. На вчерашний день – 58 обращений письменных, и порядка 30 звонков на «горячую линию».

Основная масса обращений поступает из областного центра, подчеркнула Андреева, часть – из Коврова, остальные – единичные жалобы с разных муниципальных образований. Срок рассмотрения обращения – 30 дней по законодательству. Впрочем обращения по отсутствию отопления после получения моментально передаются начальнику инспекции, она их передает на исполнение инспектору, который в свою очередь уже созванивается с УК, выясняет причину и дает поручение оперативно принять меры. Если произошло завоздушивание системы по отдельным стоякам, но в дом поступает теплоноситель, то решить вопрос должна управляющая компания.

^
Нашли опечатку в тексте? Выделите её и нажмите Ctrl + Enter.
35 минут назад Алексей Говырин: за «резиновые квартиры» с мигрантами можно сесть на пять лет
Изменения в законодательстве направлены на системную борьбу с незаконной миграцией в России.
сегодня в 18:11 В Киржачском районе намерены построить молокозавод
В церемонии закладки символической «капсулы времени» в фундамент нового предприятия участвовал губернатор Александр Авдеев. Площадкой выбрана территория особой экономической зоны «Владимир» в Киржачском районе, сообщает…
